Ao longo da minha carreira, executei diversas tipologias, mas uma Obra em Hospital em Funcionamento é completamente diferente de todas as outras. Cada uma tem sua característica, sua lógica, sua complexidade. Mas existe um ambiente que é completamente diferente de todos os outros e que exige um nível de atenção que nenhuma faculdade de engenharia ensina com a profundidade que deveria.
Neste artigo você vai ver:
- Por que obra em hospital em funcionamento é diferente de qualquer outra
- Os riscos que ninguém te conta antes de entrar nesse ambiente
- Como o isolamento errado pode matar um paciente sem que você perceba
- O passo a passo técnico de planejamento do mapeamento à entrega
- Os documentos obrigatórios que protegem o paciente e protegem você
- O que muda na mentalidade do engenheiro que domina esse ambiente
- Fotos reais de campo isolamento, demolição e o resultado entregue
Esse ambiente é o hospital em funcionamento.
Posso afirmar com convicção, baseado em experiência real de campo: numa obra em hospital em funcionamento, uma decisão errada pode custar uma vida. Não é exagero. Não é força de expressão. É a realidade crua de quem já trabalhou nesse ambiente e entendeu, na prática, o peso que cada decisão carrega.
Se você é engenheiro e vai executar ou fiscalizar uma obra em hospital pela primeira vez — ou se já executou e quer sistematizar o que aprendeu — este artigo foi escrito para você.
Por que obra em hospital em funcionamento é diferente de qualquer outra
Em uma obra residencial ou comercial, o erro tem uma próxima etapa. A estrutura ficou fora do prumo? Você chama o topógrafo, identifica o problema, corrige. A alvenaria não ficou no esquadro? Você retifica. O revestimento não ficou nivelado? Você refaz. Existe sempre uma janela de tempo entre o erro e a sua consequência.
No hospital em funcionamento, essa janela não existe.
O impacto de uma decisão equivocada é imediato. É direto. E pode atingir um paciente que está internado, sedado, em ventilação mecânica, fazendo hemodiálise ou em recuperação pós-cirúrgica — sem ter a menor condição de se defender.
Essa é a diferença fundamental que todo engenheiro precisa internalizar antes de colocar o capacete e entrar nesse ambiente. Não estamos construindo um prédio onde os moradores ainda não chegaram. Estamos intervindo num organismo vivo, em plena operação, onde cada tubulação, cada circuito elétrico e cada duto de ar condicionado está diretamente conectado à sobrevivência de alguém.
O paciente é o centro de todas as decisões
Costumo dizer para todos os engenheiros que trabalham comigo em obras hospitalares: a nossa bússola aqui é o paciente. Cada decisão que tomamos — de onde instalar o canteiro, por qual rota transportar material, em que horário executar uma atividade ruidosa, como isolar uma área — precisa ser avaliada pelo impacto que pode gerar no paciente.
Isso exige uma competência que vai além do conhecimento técnico de estruturas, instalações ou gestão de obras. Exige sensibilidade técnica — a capacidade de enxergar as consequências das suas ações num ambiente onde a margem de erro é zero.
Engenheiro que desenvolve essa sensibilidade opera em outro nível. Ele para antes de tomar uma decisão e pergunta: o que acontece do outro lado dessa parede se eu fizer isso agora? Essa pergunta simples já evitou inúmeros acidentes graves em obras hospitalares.
Os riscos que ninguém te conta antes de entrar numa obra hospitalar
Rompimento de tubulações: hemodiálise e o que está em jogo
Imagine o seguinte cenário: você está executando uma reforma no andar superior do hospital. Sua equipe está abrindo um shaft para passar uma nova tubulação hidráulica. O projeto está aprovado, a equipe está treinada, tudo parece sob controle.
No andar de baixo, naquele exato momento, um paciente está fazendo hemodiálise.
Se houver um rompimento acidental na tubulação que alimenta aquele setor — seja por falta de compatibilização do projeto, seja por uma interferência não mapeada — a hemodiálise para imediatamente. E a interrupção de uma sessão de hemodiálise em curso não é uma inconveniência. É uma emergência médica.
Esse exemplo não é hipotético. É o tipo de situação que acontece quando o planejamento de interferências é feito de forma superficial, sem o levantamento completo das redes existentes e sem a integração real entre a equipe de obra e a equipe de operação do hospital.
Gases medicinais: o erro fatal que pode parar um respirador
Esse é o risco mais grave de uma obra em hospital em funcionamento — e, paradoxalmente, um dos mais subestimados por engenheiros que não têm experiência nesse ambiente.
A rede de gases medicinais — oxigênio, ar comprimido medicinal, vácuo, óxido nitroso percorre o hospital inteiro através de tubulações embutidas em paredes, forros e shafts. Ela abastece cada leito de UTI, cada sala cirúrgica, cada ponto de emergência do hospital.
Um rompimento acidental nessa rede, durante uma intervenção mal planejada, pode interromper o fornecimento de oxigênio para um paciente em ventilação mecânica. O respirador para. Os alarmes disparam. A equipe de saúde tem segundos para reagir.
Antes de qualquer intervenção em paredes, forros ou shafts de um hospital em funcionamento, é obrigatório:
- Solicitar o projeto completo da rede de gases medicinais atualizado o as built
- Fazer o levantamento físico in loco, confirmando o trajeto real das tubulações
- Comunicar formalmente a equipe de engenharia clínica e a gerência de operações do hospital
- Jamais realizar qualquer intervenção nessa rede sem isolamento, pressurização e comissionamento corretos, executados por profissional habilitado
Não existe tolerância zero que seja suficiente quando o assunto é gases medicinais. Qualquer dúvida paralisa o serviço. Nenhuma dúvida avança.
Corte de energia em circuitos críticos: UTI e equipamentos de suporte à vida
O sistema elétrico de um hospital é dimensionado com redundância — gerador, UPS, quadros de emergência — exatamente porque a energia não pode falhar em ambientes críticos. Mas toda essa redundância só funciona se a obra respeitar a lógica do sistema.
Um corte acidental num circuito crítico durante uma intervenção elétrica mal executada pode desligar monitores cardíacos, bombas de infusão e equipamentos de suporte à vida numa UTI inteira. Antes de qualquer intervenção elétrica, o diagrama unifilar completo do hospital precisa estar na mão do engenheiro responsável — e cada ponto de intervenção precisa ser validado com a engenharia clínica do hospital.
Poeira, partículas e contaminação: o risco invisível que mata silenciosamente
Uma obra gera poeira. Isso é uma verdade irrefutável da construção civil. Mas numa obra em hospital em funcionamento, essa poeira não é apenas um problema de limpeza — é um vetor de infecção.
Pacientes internados, especialmente imunossuprimidos, oncológicos e pós-cirúrgicos, são extremamente vulneráveis a fungos e bactérias que habitam a poeira de uma obra. O Aspergillus fumigatus, fungo presente em poeira de construção, pode causar aspergilose pulmonar invasiva —uma infecção com alta taxa de mortalidade em pacientes imunossuprimidos.

Na prática, isso significa que não podemos utilizar vassoura de pelo nunca!!. Toda limpeza dentro do canteiro é feita com pano úmido. Temos que ter a contenção do resíduo, a contenção do pó e das partículas desde o momento em que o material é retirado — não depois. Embalar o entulho dentro do próprio ambiente antes de mover qualquer coisa não é excesso de cuidado. É o mínimo que esse ambiente exige.
Por isso, toda área de obra em hospital em funcionamento precisa ser completamente isolada, com:
- Barreiras físicas em drywall ou lona vinílica reforçada, sem frestas
- Antecâmara de acesso com controle de pressão negativa na área de obra
- Proibição absoluta do uso de vassoura de pelo toda limpeza é feita com pano úmido

- Descarte de entulho em sacos fechados, transportados por rota definida e aprovada pelo hospital
- Monitoramento de partículas no ar, quando exigido pelo CCIH
Como planejar uma obra em hospital em funcionamento: o passo a passo técnico
1. Mapeamento completo de interferências antes de qualquer intervenção

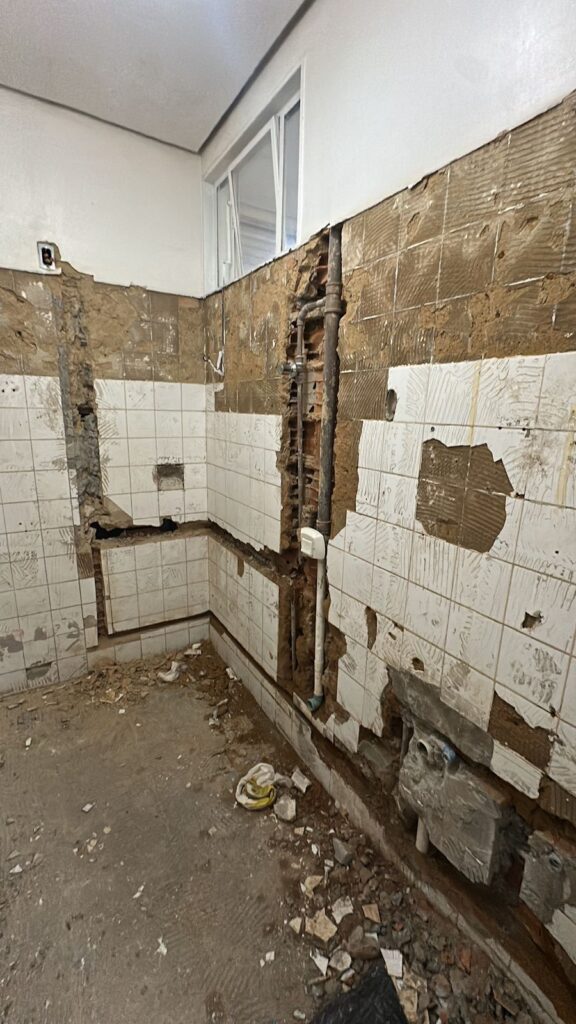

Antes de uma única marretada, você precisa saber o que existe dentro de cada parede, forro e piso da área de intervenção. Isso significa:
- Levantar todos os projetos executivos e as builts disponíveis — elétrico, hidráulico, gases medicinais, HVAC, estrutural
- Fazer o levantamento físico confirmando as interferências reais, porque o as built nem sempre reflete o que foi executado
- Compatibilizar todas as disciplinas e mapear os pontos críticos antes de iniciar

Sem esse mapeamento, você está trabalhando no escuro — e no hospital, trabalhar no escuro tem consequências que não se corrigem.
2. Isolamento de área e controle de partículas

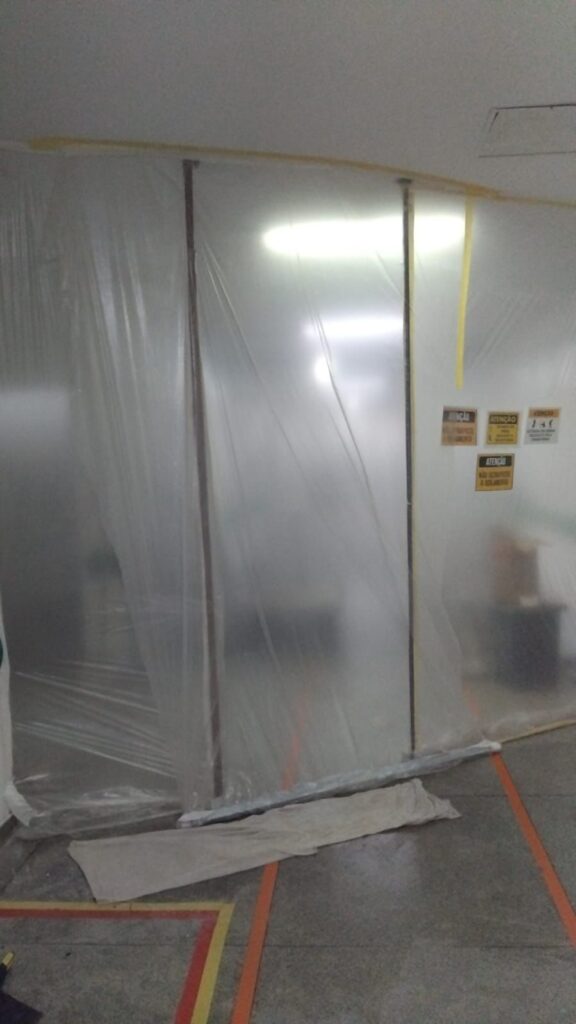

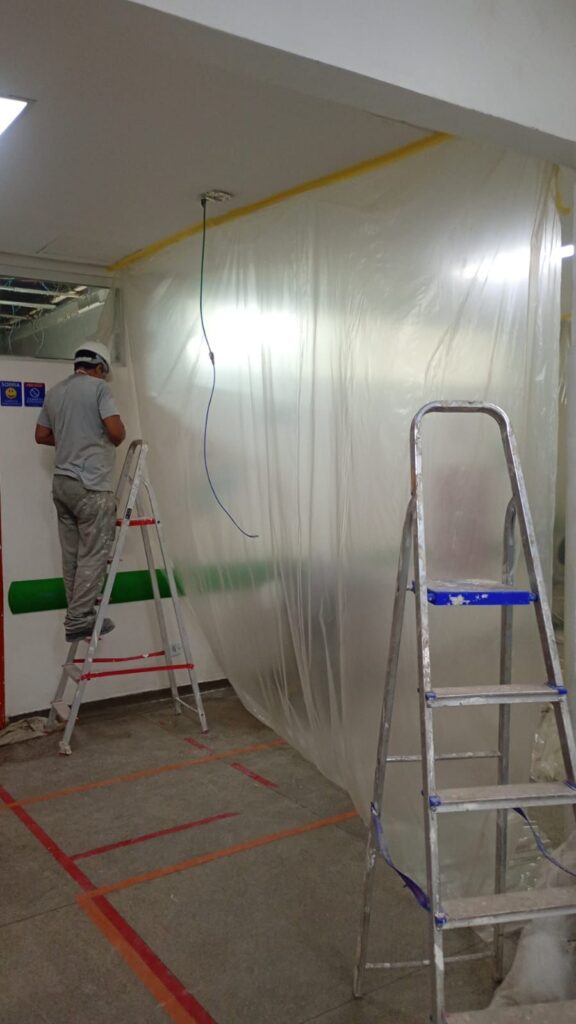

O isolamento da área de obra é a primeira barreira de proteção do paciente. Ele precisa ser projetado, não improvisado.
Para intervenções de curta duração ou em áreas de menor risco assistencial imediato, a barreira em lona plástica — o “salva ambiente” — é a solução adequada, desde que instalada de piso ao teto, sem nenhuma fresta, com todas as emendas vedadas com fita.

A instalação da barreira não é uma tarefa para ser feita às pressas nem sem critério. Cada emenda, cada borda, cada rodapé precisa estar vedado. Uma fresta de dois centímetros num ambiente hospitalar já é grande o suficiente para liberar partículas contaminadas no ar da circulação.

Para obras de maior duração, com geração intensa de poeira — demolição de alvenaria, cortes, instalações extensas — ou em áreas adjacentes a ambientes críticos como UTI e Centro Cirúrgico, a barreira de lona é insuficiente. O protocolo exige o fechamento naval: painel rígido em chapa naval ou drywall, estrutura metálica, porta de acesso controlado e vedação total de todas as juntas com fita.
Defina com precisão:
- O perímetro exato da área de obra
- O tipo de barreira — drywall, lona vinílica, divisória modular — de acordo com a proximidade com áreas críticas
- A localização e o dimensionamento da antecâmara
- O sistema de pressurização — pressão negativa na área de obra para evitar que partículas migrem para as áreas assistenciais

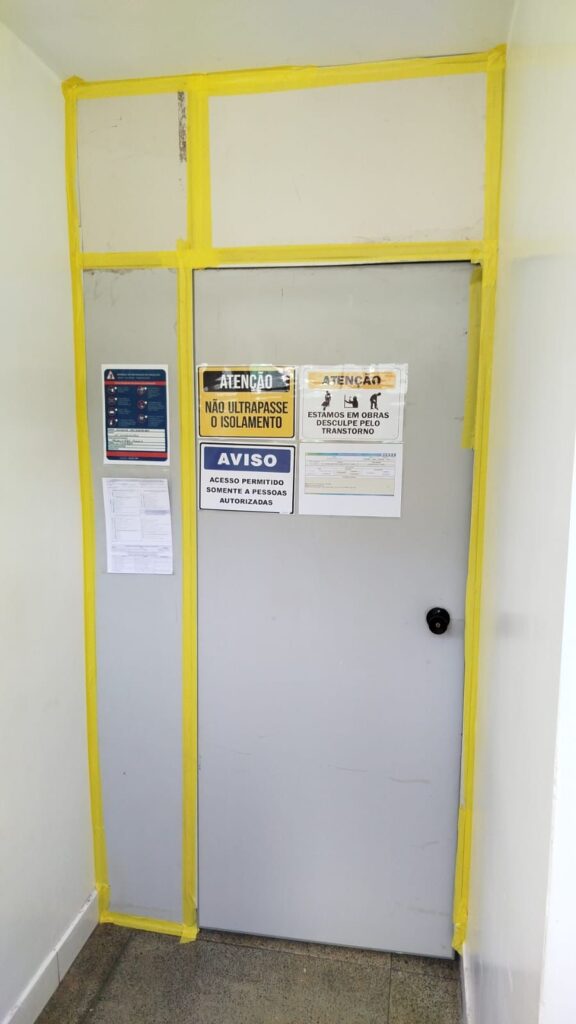

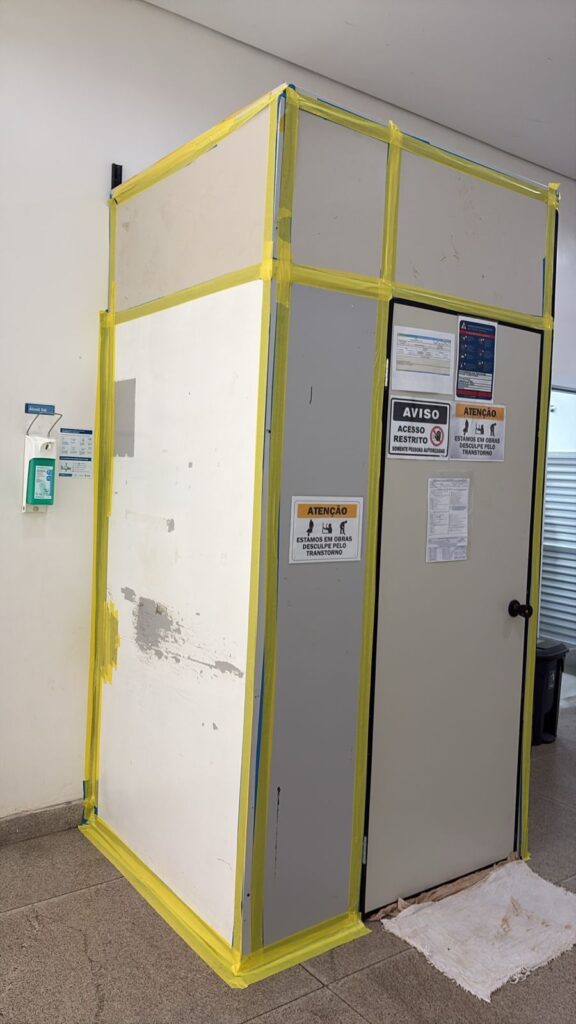

Repare nos detalhes da porta de acesso. Os documentos afixados — APR e Permissão de Trabalho — não são papel por obrigação. São a prova de que cada atividade daquele canteiro foi analisada, autorizada e registrada antes de começar. Em hospital, isso é inegociável.
Dois elementos que aparecem no fechamento e que a maioria das obras hospitalares ignora: o dispensador de álcool gel na lateral do painel e o tapete sanitizante na soleira da porta. Todo operário que entra e sai do canteiro higieniza as mãos e limpa o calçado. Isso é protocolo ICRA não é opcional e não é sugestão.

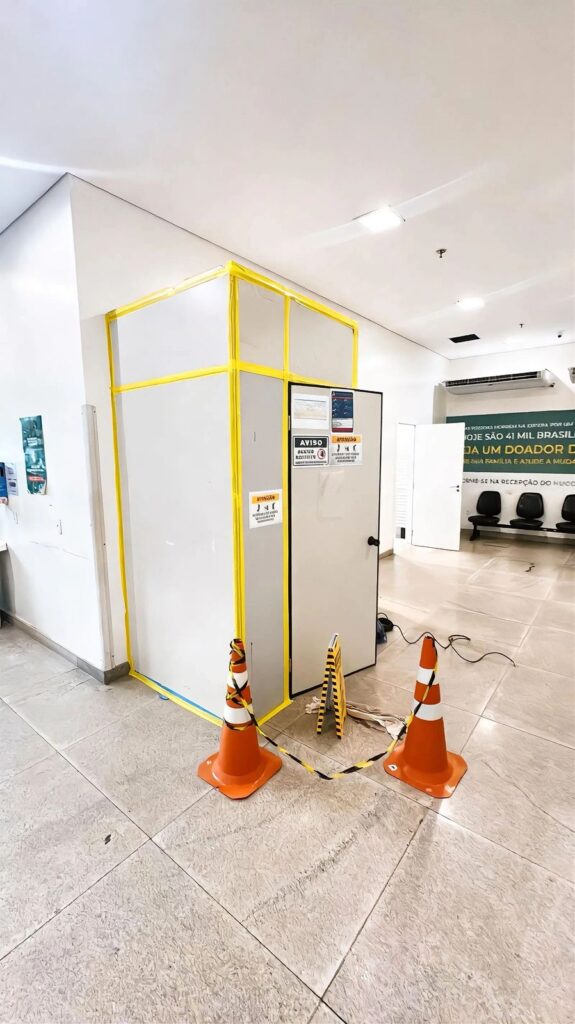

E então chegamos à imagem que resume tudo. Do lado esquerdo: o canteiro de obra. Do lado direito: pacientes aguardando atendimento, cadeiras de espera, o hospital em plena operação. Essa convivência acontece ao mesmo tempo, no mesmo corredor, separada apenas pelo fechamento naval.

3. Integração com o CCIH
O CCIH — Comitê de Controle de Infecção Hospitalar — é o seu principal parceiro técnico numa obra em hospital em funcionamento. Não é uma burocracia. É uma equipe de especialistas que conhece os riscos de infecção daquele ambiente específico e pode antecipar problemas que o engenheiro de obras não tem como enxergar sozinho.
Antes de iniciar qualquer serviço, apresente o plano de obra ao CCIH, incluindo o plano de isolamento e controle de partículas. Valide cada etapa com eles. Essa integração não apenas protege o paciente — ela protege você juridicamente.
4. Planejamento da logística: elevadores, horários e fluxo de materiais

Vou te dar um exemplo que parece simples mas que resume bem o nível de atenção que esse ambiente exige.
O elevador. Em qualquer outra obra, o elevador é um recurso de logística. Você sobe material quando precisa, desce entulho quando está cheio, e pronto. No hospital em funcionamento, o elevador é compartilhado com o funcionamento do hospital. E isso muda tudo.
Aprendi na prática que não dá para subir material de obra no elevador no momento em que estão chegando visitas. Não dá quando estão levando alimentação para os quartos dos pacientes. Não dá quando uma maca está sendo transportada. Porque o hospital também usa essa logística — 24 horas por dia, sete dias por semana. E a sua obra precisa se encaixar nessa engrenagem, não disputar espaço com ela.
Isso exige um planejamento de logística minucioso — que vai muito além de cronograma de obra. Exige entender o ritmo do hospital, mapear os picos de movimentação nos corredores e nos elevadores, e definir janelas de horário reais e respeitadas por toda a equipe. Por mais que a obra pareça simples — uma reforma de banheiro, uma adequação de elétrica — o impacto na operação do hospital pode ser enorme se a logística não for bem planejada.
O hospital tem uma logística própria em funcionamento 24 horas por dia. Sua obra precisa se encaixar nessa logística — não o contrário. Isso significa:
- Definir janelas de horário para transporte de material e entulho, alinhadas com a gerência do hospital
- Nunca compartilhar o elevador de pacientes com material de obra
- Planejar o estoque de materiais dentro da área de obra para minimizar o número de viagens diárias
- Definir rotas de acesso que não cruzem com fluxos de pacientes, visitantes e equipe de saúde
5. Comunicação formal com a gestão hospitalar
Toda decisão relevante precisa ser registrada e comunicada formalmente à gerência de operações do hospital. Isso inclui:
- Plano de ataque semanal validado com o hospital
- Comunicados formais antes de qualquer intervenção em sistemas críticos
- Registro diário de obra com as atividades executadas e as intercorrências
- Protocolo claro de emergência: o que fazer se houver um incidente que impacte a operação do hospital
Ferramentas e documentos que não podem faltar
Uma obra em hospital em funcionamento exige uma camada de documentação que vai além do padrão de obras convencionais:
- APR — Análise Preliminar de Risco para cada atividade que envolva intervenção em sistemas prediais
- PT — Permissão de Trabalho para atividades de alto risco: corte de energia, intervenção em gases medicinais, trabalho em altura
- Plano de Isolamento e Controle de Partículas validado pelo CCIH
- Cronograma físico validado pela gestão do hospital, com as janelas de intervenção acordadas
- Protocolo de emergência definido em conjunto com a gerência de operações
O engenheiro que trabalha em hospital pensa diferente
Depois de anos executando obras em hospitais em funcionamento, posso dizer com clareza: esse ambiente forma um tipo diferente de engenheiro.
Não é o engenheiro que sabe mais fórmulas ou que conhece mais normas. É o engenheiro que desenvolveu a capacidade de enxergar longe — de antecipar o que uma decisão tomada agora vai gerar daqui a dez minutos, no andar de baixo, no leito de um paciente que ele nunca vai conhecer.
É o engenheiro que parou de perguntar “o que eu preciso fazer?” e passou a perguntar “o que pode acontecer se eu fizer isso?”
Essa mudança de mentalidade não se aprende na faculdade. Se aprende na obra, no corredor do hospital, quando você olha para o lado e vê um paciente sendo transportado para a UTI, e entende, visceralmente, que o seu trabalho tem consequências reais para aquela pessoa.
O ambiente hospitalar em construção, com o hospital ativo ao redor, exige uma capacidade de atenção que não tem comparação com nenhum outro tipo de obra. Não é simplesmente “vou fazer uma alvenaria e essa alvenaria vai ser feita”. Não. Cada atividade tem um impacto muito grande — na logística, na operação, no paciente. E você precisa ter a sensibilidade de enxergar esse impacto antes que ele aconteça. Enxergar distante, antecipar situações, ver além do que está na sua frente imediata. Essa é a competência que diferencia o engenheiro que realmente domina esse ambiente.
Tudo o que você faz para proteger o paciente, ainda é pouco. É sempre pouco. E isso não é pessimismo é a postura certa para quem trabalha nesse ambiente.
E o resultado desse cuidado todo de cada decisão certa, de cada protocolo respeitado, de cada risco antecipado é o que você vê abaixo.

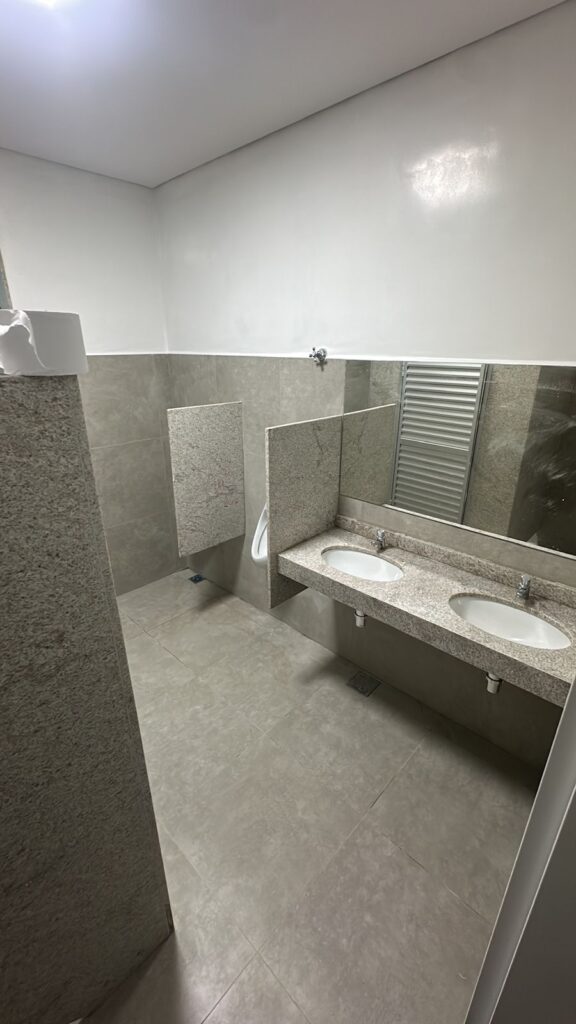

Esse banheiro foi construído enquanto o hospital funcionava. O paciente que usa esse espaço hoje não tem ideia do que foi necessário para entregá-lo. E é exatamente assim que deve ser.
Todo cuidado é pouco. E mesmo quando você acha que já fez o suficiente — revisa mais uma vez. Porque nesse ambiente, o suficiente não existe.
Conclusão
Obra em hospital em funcionamento não é só mais um tipo de obra. É uma categoria à parte — que exige planejamento rigoroso, sensibilidade técnica e uma mentalidade que coloca o paciente no centro de cada decisão.
Se você chegou até aqui, já está à frente da maioria dos engenheiros que entram nesse ambiente sem o preparo que ele exige. Mas conhecimento sem aplicação não protege ninguém.
Revise o planejamento da sua próxima intervenção. Integre o CCIH desde o início. Mapeie todas as interferências antes de começar. Documente tudo. E nunca, em hipótese alguma, subestime o impacto que uma decisão errada pode ter do outro lado da parede.
Esse artigo é o primeiro de uma série sobre engenharia hospitalar na Academia da Engenharia. Nos próximos, vamos mergulhar em UTI, Centro Cirúrgico, Gases Medicinais e Comissionamento Hospitalar — com o mesmo nível de profundidade técnica e experiência real de campo.
Se este conteúdo foi útil para você, compartilhe com um colega engenheiro. Conhecimento técnico de qualidade precisa circular especialmente quando o assunto é proteger vidas.
Engº Davi Wilderson
Academia da Engenharia | O que a faculdade não te ensinou academiadaengenharia.com.br
